Banner
首页 > 行业知识 > 内容
楼承板安装工艺
- 2019-06-27-

楼承板安装工艺 

楼承板的施工工艺流程大体是这样的:弹线→清板→吊运→布板→切割→压合→侧焊→端焊→留洞→封堵→验收→栓钉→布筋→埋件→浇筑→养护。当然这么多的流程是离不开好的劳动组织,以下过程也可按照现场实际情况另行处理。 劳动组织要分两组,第一组负责运料,包括清料、倒运,直至按照施工进度准确无误地将楼承板吊运至施工部位,包括起重工为5人; 

第二组负责铺设,包括布筋、裁切、安装、留洞。每3人为一小组,负责一个节间,4个小组在同一作业层同时作业。下道工序绑扎钢筋与浇筑混凝土时应留派专人对铺设的楼承板加强维护。具体的做法法是: 

(1)先在铺板区弹出钢梁的中心线,主梁的中心线是铺设楼承板固定位置的控制线。由主梁的中心线控制楼承板搭接钢梁的搭接宽度,并决定楼承板与钢梁熔透焊接的焊点位置。次梁的中心线将决定熔透焊栓钉的焊接位置。因楼承板铺设后难以观测次梁翼缘的具体位置,故将次梁的中心线及次梁翼缘宽度返弹在主梁的中心线上,固定栓钉时应将次梁的中心线及次梁翼缘宽度再返弹到次梁面上的楼承板上。 

(2)在堆料场地将楼承板分层分区按料单清理出,并注明编号,区分清楚层、区、号,用记号笔标明,并准确无误地运至施工指定部位。 

(3)吊运时采用专用软吊索,以保证楼承板板材整体不变形、局部不卷边。钢结构设计多层的一般采用3层一节柱安装工艺,(单层的就不用多说了)安装楼承板时与钢结构柱梁同步施工,至少应相差3层。因此楼承板吊运时只能从上层的梁柱间穿套,而起重工应分层在梁柱间控制。 

(4)采用等离子切割机或剪板钳裁剪边角,裁切放线时富余量应控制在5mm范围内,浇筑混凝土时应采取措施,防止漏浆。 

(5)楼承板与楼承板侧板间连接采用咬口钳压合,使单片楼承板间连成整板。先点焊楼承板侧边,再固定两端头,最后采用栓钉固定。 

(6)加强混凝土养护。 构造与使用方法 

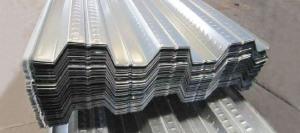

楼承板型材厚0.8mm、1.0mm、1.2mm宽688mm~940mm,高5 1 mm ~76mm.工程楼面楼承板与钢筋混凝土结构共同作用,系复合结构。楼承板铺设与钢梁连接,板端头与钢梁熔透点焊,中间采用栓钉与钢梁穿透熔焊;楼承板间用专用夹紧钳咬合压孔连接;堵头用专用镀锌堵头板与楼承板及钢梁点焊。如果是带弧形区楼承板异型裁切采用等离子切割机切割,其切口光滑,表面镀锌层完整。楼承板焊接采用手工电弧点焊,焊条为E4303,直径3.2mm,熔透焊接点为16mm.原设计焊点间距305mm,后将焊点增加1倍,以确保操作人员行走时楼承板不变形,混凝土浇筑时楼承板端头不漏浆。当楼面层结构标高变化不一致时,采取加焊型钢措施,使水平结构呈台阶过渡,当降低标高时工字梁腹板加焊角钢;抬升标高时工字梁翼缘加焊槽钢。当遇到楼面有预留洞口时 尺寸一般是大于500mm×500mm时采用先开洞措施,即在钢梁上加焊型钢托梁分隔,增加洞口刚度,网片钢筋在洞口断开,并与型钢焊接;洞口尺寸小于500mm×500mm时采取后开洞措施,即在楼承板上增加堵头分割板,网片钢筋贯通,混凝土浇筑成型后可剪断钢筋 第三代钢筋桁架楼承板是将楼板中的钢筋在工厂采用进口设备加工成钢筋桁架,并将钢筋桁架与镀锌钢板在工厂焊接成一体的组合模板。该模板系统是将混凝土楼板中的钢筋与施工模板组合为一体,组成一个在施工阶段能够承受湿混凝土自重及施工荷载的承重构件,并且该构件在施工阶段可作为钢梁的侧向支撑使用。在使用阶段,钢筋桁架与混凝土共同工作,承受使用荷载。 

转载声明:

该文章转载于网络,是出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。如转载作品侵犯作者署名权,或有其他诸如版权、肖像权、知识产权等方面的伤害,并非本网故意为之,在接到相关权利人通知后将立即加以更正。


客服热线:13947299048

公司电话:7902800;7902801

办公邮箱:1286838288@qq.com

公司地址:包头万水泉造纸厂院内

版权所有:包头旭龙彩板钢构有限公司 手机版营业执照信息公示

  • 扫描关注包头旭龙彩板钢构有限公司
